29 mai 2025, Nouvelles générales
Hydro-Québec – Émission d’obligations échéant le 15 février 2065 sur le marché canadien

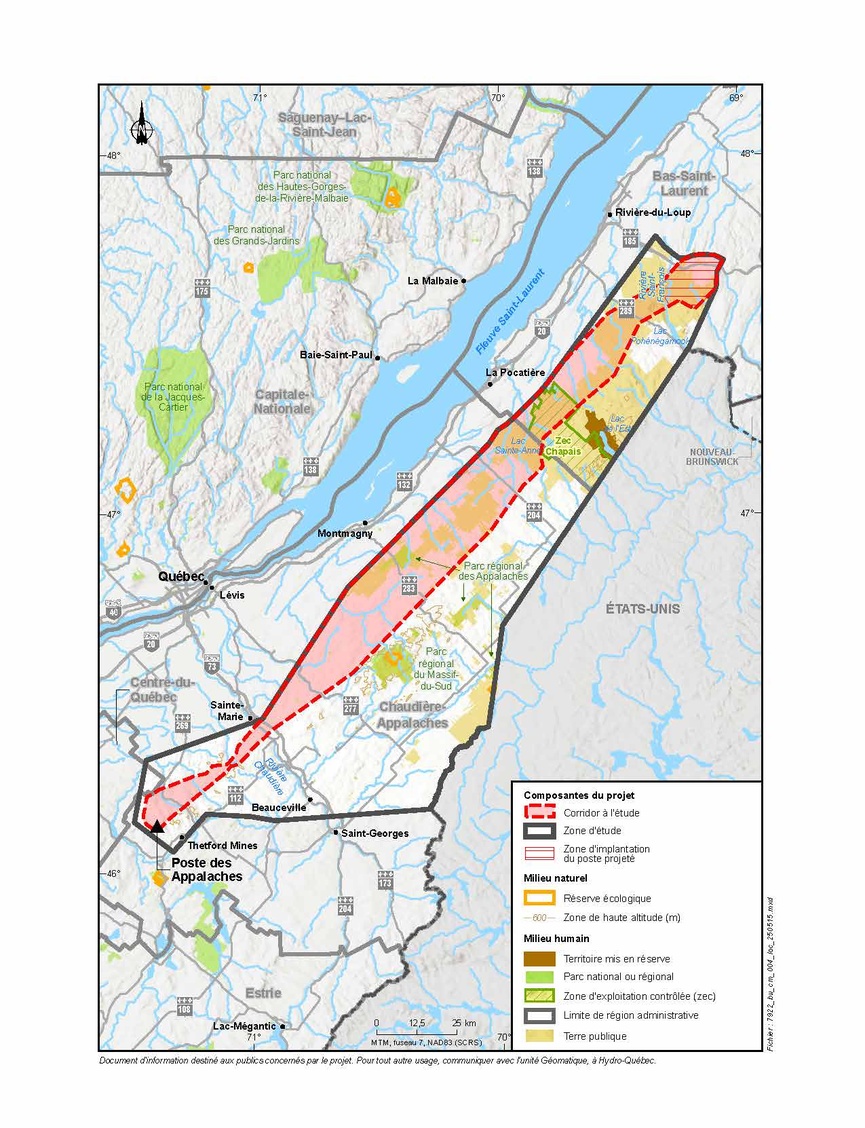

Hydro-Québec présente le corridor de ligne à l’étude pour l’axe Appalaches–Bas-Saint-Laurent dans la zone déjà identifiée dans le cadre de son projet d’évolution du réseau de transport principal. Le projet prévoit la construction d’une ligne à 315 kilovolts (kV) d’environ 260 km dans les régions de la Chaudière-Appalaches et du Bas-Saint-Laurent et d’un poste à 315 kV. Au cours prochains mois, des consultations seront menées afin de déterminer le tracé à moindre impact à l’intérieur du corridor présenté.
La proposition d’Hydro-Québec découle d’une première vague de consultations menée depuis l’automne 2024 dans une vaste zone d’étude d’environ 9 000 km2. À ce jour, plus de 150 organisations nous ont fait part de leurs attentes, notamment pour s’assurer que le projet limitera l’impact sur les terres agricoles et acéricoles, qu’il s’éloignera le plus possible des sites récréotouristiques et qu’il puisse soutenir le développement économique de leur région.
Le corridor à l’étude traverse 9 MRC, 2 territoires non organisés, 42 municipalités ainsi que les territoires traditionnels de la Nation W8banaki et de la Première Nation Wolastoqiyik Wahsipekuk. Sa largeur varie entre 1 et 18 km selon les endroits. Il tient compte des éléments d’intérêt partagés par les représentantes et représentants des Premières Nations et des organismes du milieu au cours des derniers mois.
Le corridor présenté permet une utilisation maximale des terres de tenure publique dans la MRC de Montmagny et vers l’est. De plus, il évite :
Des variantes de tracés seront élaborées à l’intérieur de ce corridor dans les prochains mois, en fonction des commentaires reçus et de la poursuite des analyses techniques et environnementales.
Au regard d’une analyse technique approfondie, la nouvelle ligne de transport entre le poste des Appalaches, situé à Saint-Adrien-d’Irlande, et le Bas-Saint-Laurent aura une tension de 315 kV plutôt que de 735 kV, comme il était initialement envisagé.
Considérant les infrastructures de transport d’électricité déjà en place, une ligne à 315 kV offrira davantage de flexibilité pour l’intégration de la production régionale d’électricité, sans réduire la capacité de transport. Cette ligne électrique permettrait par exemple de connecter de futurs parcs éoliens ainsi que de soutenir l’évolution du réseau de transport régional en fonction des besoins.
Neuf séances d’information et d’échange et une séance en ligne sont prévues dans les prochaines semaines, entre le 20 mai et le 9 juin 2025 :
Il est également possible :
Rappelons que ce projet ambitieux vise le transport d’électricité additionnelle provenant du nord et de l’est du Québec pour assurer notre autonomie énergétique. Accroître la capacité de notre réseau de transport principal nous permettra collectivement de soutenir l’économie du Québec et des régions.
Dans l’axe Appalaches–Bas-Saint-Laurent, une seconde phase visant la construction d’une ligne à 315 kV entre les régions du Bas-Saint-Laurent et de la Gaspésie fera l’objet d’études et de consultations distinctes.
Pour plus d’information : Évolution du réseau de transport principal
Pascal Poinlane
Relations avec les médias
Hydro-Québec
29 mai 2025, Nouvelles générales
Hydro-Québec – Émission d’obligations échéant le 15 février 2065 sur le marché canadien
22 mai 2025, Abitibi-Témiscamingue
Hydro-Québec expérimente une station de recharge mobile pour offrir de la recharge rapide lors d’une interruption planifiée de courant
13 mai 2025, Nord-du-Québec
Transition énergétique au Nunavik - Une entente de collaboration et deux nouveaux projets éoliens
